“合閘送電”,1月16日12:45分,隨著田灣河公司黨委副書記、總經理楊超龍下達指令,完成災后重建的10kV金紅線一次性送電成功,正式進入試運行。時隔497天,田灣河公司現場營地重新用上了“自己家的電”,標志著10kV配電線路“9·5”地震災后重建工程取得了階段性勝利。
“9·5”地震中,田灣河公司多條10kV配電線路嚴重受損,發生不同程度斷桿、倒桿、倒塔、導線、光纜斷裂等情況,停止運行。為恢復線路,田灣河公司委托專業設計單位進行勘察設計,結合現場地質條件復雜、自然災害頻發實際情況,對重建方案進行優化,提升線路的抗震、防災、防火等綜合能力,降低受災風險。完成設計后,通過公開招標方式選取施工單位,并委托第三方監理單位對工程進行監督管理。

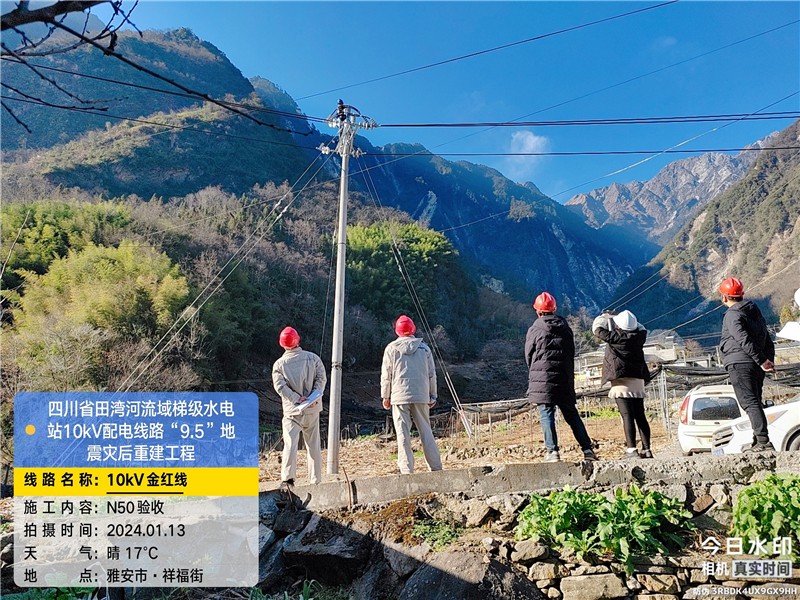

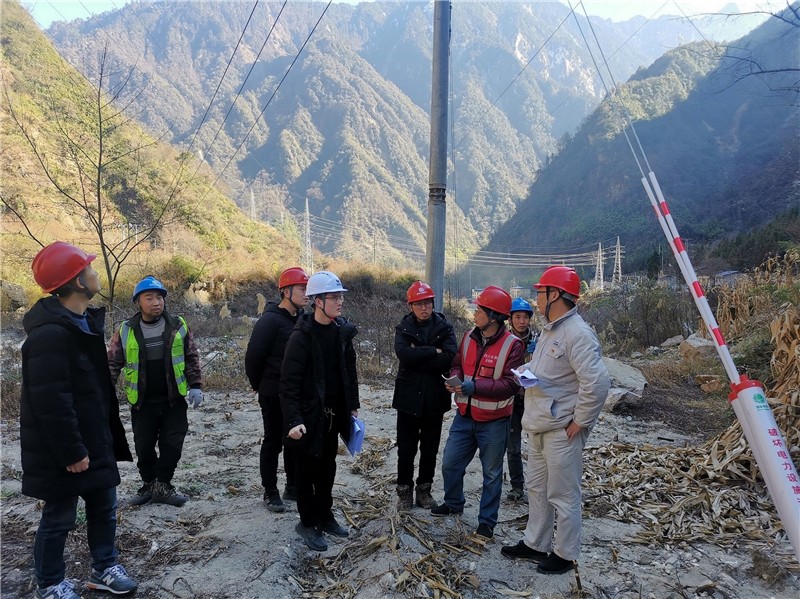

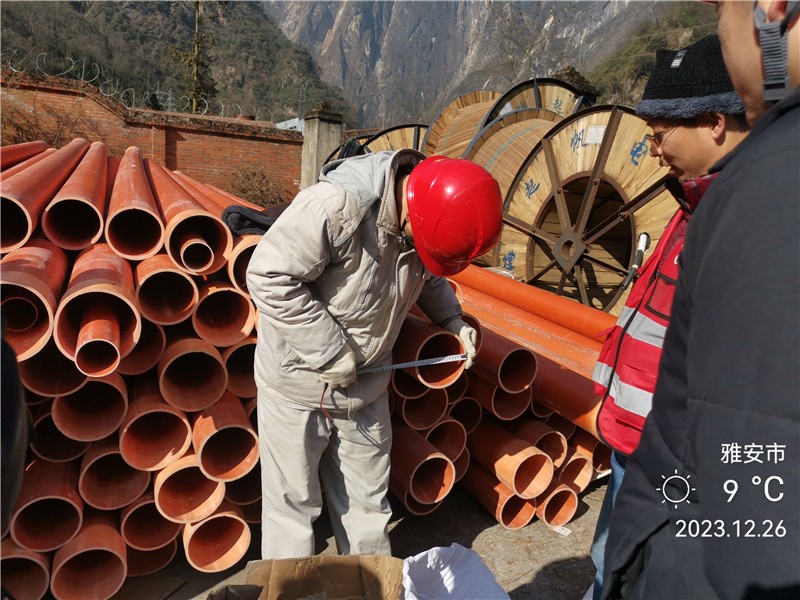

2023年11月1日,10kV配電線路災后重建工程正式開工。開工前,田灣河公司對施工的安全、質量、進度等管理要求及現場作業注意事項進行詳細交待,要求參建各方加強安全“四控制”和合規性管理,嚴把安全關,嚴守質量關,嚴控工期關。項目開工以來,參建各方克服現場條件惡劣、流域交通管制、冰雪路面行車困難等諸多不利因素,攻堅克難推進項目有力進展。田灣河公司定期對施工現場進行安全質量檢查,提前調查新老線路相互交錯現狀,積極協調地方電網停電事宜,及時賠付施工占地、通道清理費用,確保項目有序有力推進。在大家的共同努力下,歷時76天,首條10kV配電線路金紅線完成重建,送電成功。
楊超龍指出,10kV配電線路重建是公司災后重建重點項目,金紅線成功送電給我們鼓足了信心,下一步,大家要戒驕戒躁,接續奮斗,一鼓作氣奪取10kV線路災后重建的最后勝利。他要求,一要堅持“安全第一”,始終將安全擺在首要位置,加強工程項目安全、質量管理,確保施工安全、施工質量。二要綜合統籌,采用逐條送電方式恢復送電。三要明確恢復線路的管理職責,做好線路送電后的運行維護和消缺,保障線路穩定運行。
